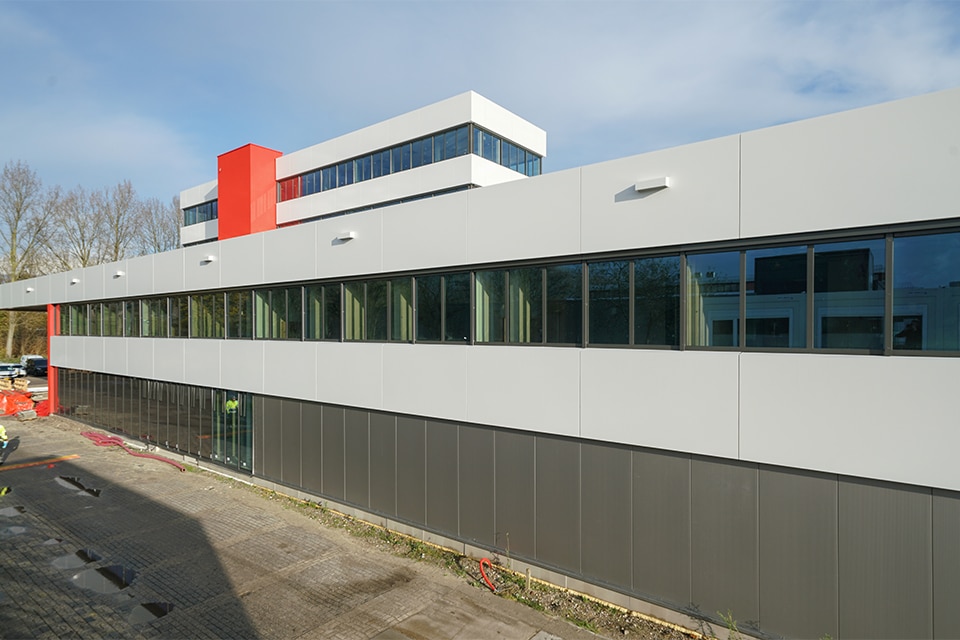

Bauprojekte

Größtes selbstständiges Behandlungszentrum von Bergman Clinics

Text Tjerk van DuinenBild Bouwcombinatie Goossen Te Pas & Wessels Zeist en Tjerk van Duinen

Hypermodern zelfstandig behandelcentrum van 8.400 m2.
Hypermodern zelfstandig behandelcentrum van 8.400 m2.

Die Kraft der Wiederholung

Anfang nächsten Jahres eröffnet Bergman Clinics in Capelle aan den IJssel ihren bislang größten Standort. Nach dem teilweisen Rückbau, der Umnutzung und der Erweiterung einer alten Maschinenfabrik und eines Bürogebäudes verfügt die Gesundheitseinrichtung über ein hochmodernes selbstständiges Behandlungszentrum mit 8.400 m2. Mit vier OP-Sälen, einem Aufbereitungsflur, einem Aufwachbereich, Röntgen- und MRT-Einrichtungen, 25 Patientenzimmern und einer kompletten Zentralen Sterilgutversorgungsabteilung (ZSVA) ist dies beinahe ein kleines Krankenhaus. Der Schwerpunkt liegt auf orthopädischen Eingriffen unter anderem an Knie, Hüfte und Schulter. Die ZSVA sterilisiert außerdem Instrumente für mehrere andere Kliniken von Bergman.

Nach den Abbruch- und Erdarbeiten in der ersten Jahreshälfte 2023 konnte unmittelbar nach der Baupause im Sommer desselben Jahres mit dem Bau begonnen werden. „Mit Ende Dezember 2024 als baulichem Fertigstellungstermin war der Zeitplan eng“, erklärt Projektmanager Bart van der Most von Goossen Te Pas. „Die ersten zehn Wochen des Jahres 2025 sind für die Inbetriebnahme und die Behebung aller Restmängel vorgesehen. Anschließend beginnt Bergman mit der Einrichtung und dem Einzug in die Klinik, damit ab dem 1. April 2025 die ersten Patienten aufgenommen werden können.“

Von links nach rechts: Klaas Noorlander und Angelo Stoove (De Groot Installaties), Bart van der Most (Goossen Te Pas & Wessels Zeist), Aart Knop (Activ Vastgoed), Niels Kruitwagen (Goossen Te Pas & Wessels Zeist), Pieter Geradts (Interflow) und Jan van Stuijvenberg (Bauleiter bei Wessels Zeist).

Bau-Team

Die äußerst zügige Realisierung war der engen Zusammenarbeit der koordinierenden, planenden und ausführenden Partner zu verdanken, die teilweise bereits bei früheren Bergman-Projekten zusammengearbeitet hatten. Activ Vastgoed, seit zwölf Jahren für sämtliche Fragen rund um die Unterbringung von Bergman Clinics verantwortlich, begann 2021 mit der Projektvorbereitung. Diese mündete in ein Raum- und Funktionsprogramm, die Standortwahl, einen Vorentwurf (gemeinsam mit dem Hausarchitekten Hasselaar) und die Auswahl des Bau-Teams. Neben Activ, das auch die Bauleitung übernahm, gehörten die Bouwcombinatie Goossen Te Pas & Wessels Zeist (Umnutzung des Bestands und Rohbau des Neubaus), Interflow (OP-Zentrum und ZSVA) sowie De Groot Installatietechniek (Gebäudetechnik) zum Bau-Team. Der rote Faden des Bau-Teams: Mit der Kraft der Wiederholung die Qualität der verschiedenen Prozesse kontinuierlich verbessern.

Das Projekt ist in drei Bauabschnitte unterteilt.

Standort

Zunächst zur Standortwahl. Projektmanager Aart Knop von Activ: „Wir suchten einen Ersatz für die derzeitige Bergman-‚Bewegen‘-Klinik am Rotterdam The Hague Airport, die nicht nur veraltet, sondern auch zu klein geworden ist. Für den neuen Standort suchten wir ein Gebäude auf einem großzügigen Grundstück, das dem Raum- und Funktionsprogramm entsprach. Dazu gehörten unter anderem die bauliche und funktionale Eignung, ausreichende Deckenhöhen für den OP-Komplex und die ZSVA, genügend Parkplätze und eine gute Erreichbarkeit. Die leerstehende Maschinenfabrik erwies sich als geeignet. Im neu angebauten Gebäudeteil konnten wir die erforderlichen Deckenhöhen realisieren. Dort befindet sich auch die ZSVA.“

Prozess mit regelmäßigen Zwischenprüfungen

Die Schritte vom Raum- und Funktionsprogramm und Vorentwurf über den Entwurf und die Ausführungsplanung bis zur Erstellung eines BIM-Modells wurden gemeinsam mit dem gesamten Bau-Team durchlaufen. „So lässt sich das Wissen des Bau-Teams optimal nutzen und ein integrierter, optimierter Entwurf entwickeln, der in jeder Hinsicht auf seine Umsetzbarkeit geprüft wurde“, erklärt Van der Most. „Im Verlauf des Prozesses haben wir regelmäßige Zwischenprüfungen angesetzt, um zu kontrollieren, ob wir beim Budget und beim Zeitplan auf Kurs liegen. In dieser Phase wurden die Tragwerke untersucht, um nach dem vollständigen Entkernen der zu erhaltenden Gebäudeteile den Zustand der Rohbauten zu ermitteln, Risiken auszuschließen und erforderliche Maßnahmen zu ergreifen. So hat Aveco de Bondt den bestehenden Rohbau mittels 3D-Laserscanning vermessen und in ein Mesh-Format überführt. DigiBase hat dieses Format in das Modell übernommen. Auf dieser Grundlage wurden Abweichungen und Maßtoleranzen ermittelt, bevor die weitere Planung im Modell erfolgte. Ein Vorteil der Zusammenarbeit mit Unternehmen der VolkerWessels-Gruppe ist, dass diese Fachkompetenzen unter demselben Dach vereint sind und mit denselben Arbeitsmethoden arbeiten. Weitere Zwischenprüfungen erfolgten im Rahmen der Vereinbarung zur Vorplanung und des Bauvertrags. Das sorgt für Transparenz und Übersicht für alle Beteiligten, auch für die Mitarbeitenden von Bergman.“

Gelb, Grün, Blau

In den Plänen ist das Projekt in drei Bauabschnitte unterteilt, die jeweils eine eigene Farbe haben. Bauabschnitt 1 (gelb) umfasst den Neubau des OP-Komplexes mit ZSVA, Aufbereitungsflur und Aufwachraum im Erdgeschoss sowie Personalkantine, Umkleiden und OP-Technik im Obergeschoss. Bauabschnitt 2 / Umnutzung Hochhaus (blau) ist das ehemalige fünfgeschossige Bürogebäude, in dem unter anderem die Ambulanzen, Patientenzimmer, die Physiotherapie und Büros untergebracht werden. In Bauabschnitt 3 / Umnutzung Flachbau (grün) entstehen im Erdgeschoss die Röntgenräume und der MRT-Bereich sowie Patientenzimmer im Obergeschoss. Ein neues Treppenhaus mit zwei Bettenaufzügen verbindet die Bauabschnitte wie ein zentrales Puzzleteil miteinander.

Visualisierung des OP-Saals.

Bestehende Rohbauten

Die bestehenden Rohbauten stellten das Bauunternehmen vor einige Herausforderungen. Van der Most: „Der Entwurf sieht klare Baukörper mit geraden Fassaden vor. Der Rohbau des alten Bürogebäudes wies jedoch im Erdgeschoss, im ersten Obergeschoss und im obersten Geschoss Rücksprünge in der Konstruktion auf. Außerdem mussten die Deckenfelder vergrößert werden. Gelöst wurde dies, indem die bestehenden Deckenfelder mit Koppelbewehrungsstäben, Bewehrungskörben und Beton um circa 1.3 m auskragend erweitert wurden. Darüber kamen Stahlbleche und ein Zementestrich. Auf diese Weise wurden auch Aussparungen in den Decken geschlossen. Anschließend erhielten alle Fassaden 5.40 m breite vorgefertigte Holzrahmenbauelemente, auf denen ein intelligentes, schalldämmendes Aluminium-Fassadenkassettensystem mit leichten, einfach austauschbaren Fassadenmodulen montiert wurde.“ Bei den Rohbauten der Bauabschnitte 2 und 3 blieben die bestehenden Zementestriche erhalten. Lediglich für den MRT-Bereich wurde die Decke ausgesägt und durch eine verstärkte Stahlkonstruktion mit Betonbalken ersetzt, um die Lasten aufzunehmen. Für den Ausbau der neuen Raumaufteilungen kamen hochwertig ausgeführte Metallständerwandsysteme zum Einsatz. Die Systemdecken in diesen Räumen sind in einem Taupe-Farbton gehalten, der sich dezent in der Wandgestaltung fortsetzt. Auf den Böden liegt Therdex-PVC in Fischgrätoptik.

Alle Fassaden wurden mit vorgefertigten Holzrahmenbauelementen und einem Aluminium-Fassadenkassettensystem errichtet.

Saubere Luft

Der Neubau (Bauabschnitt 1) wurde als Stahlkonstruktion mit einer vorgefertigten Stahlbetondecke im Erdgeschoss und Elementdecken im ersten Obergeschoss ausgeführt. Letztere ermöglichen die Aufhängung der Pendelleuchten und bieten Platz für die zahlreichen Deckenaussparungen. Auch hier fiel die Wahl auf vorgefertigte Holzrahmenbauelemente mit dem Aluminium-Fassadenkassettensystem. Nachdem der Rohbau fertiggestellt war und alle Anforderungen erfüllte, übergab ihn das Bauunternehmen an Interflow. Es ist die sechste Bergman-Klinik des Unternehmens. „Wir haben 50 Jahre Erfahrung mit allem, was saubere Luft betrifft, und sind das einzige Unternehmen in den Niederlanden, das Reinräume vollständig integriert plant und baut“, erklärt Projektmanager Pieter Geradts von Interflow. „OP-Bereiche in Krankenhäusern und Kliniken müssen hohe Leistungsanforderungen erfüllen, deren Einhaltung wir im Voraus garantieren. In diesem Fall betrifft das die OP-Säle, den Aufbereitungsflur, den Aufwachraum, die ZSVA, die Kantine und Umkleiden, Lagerräume sowie sämtliche technischen Anlagen. Es handelt sich um OP-Säle der Klasse 1+ mit 45 m2, die für große orthopädische Eingriffe vorgesehen sind. Dafür ist eine besonders sterile Arbeitsumgebung erforderlich, weil Implantate besonders infektionsanfällig sind. Der OP-Komplex eignet sich damit auch für andere Eingriffe und ist zukunftssicher, falls Bergman dort künftig eine andere Patientengruppe behandeln möchte.“

Rohbau von Bauabschnitt 2. (Bild: Bouwcombinatie Goossen Te Pas & Wessels Zeist)

Flexibles Wandsystem

Die Bouwcombinatie Goossen Te Pas & Wessels Zeist bereitete den Rohbau des Neubaus mit Decken hoher Ebenheitsklassen und Fassaden mit erhöhter Luftdichtheit vor. Nach der Übergabe konnte Interflow die Räume mit Metallständer-Trennwänden ausbauen. Die Reinräume erhielten glatte HPL-Wände und Systemdecken. Die OP-Säle wurden nach dem Flex-OP-Konzept von Interflow geplant, das aus einem Plenum, der Luftaufbereitung und flexiblen Wänden mit Sockelabsaugung besteht. Geradts: „Saubere, klimatisierte Luft strömt aus einem 3 x 3 Meter großen Plenum in den OP-Saal und wird über den OP-Tisch zum Boden geleitet, wo sie schließlich durch Schlitze im unteren Bereich der Hohlwände abgesaugt wird. Das System wurde für zahlreiche Anordnungen und Raumgrößen getestet und sorgt für die geringsten Luftverwirbelungen. Deshalb sind auch alle Spender, Bedienfelder, PC-Arbeitsplätze und Bildschirme in die Flex-Schubladen integriert. Dabei handelt es sich um vorgefertigte, modulare Wandelemente, die sich bei künftigem Anpassungsbedarf einfach und schnell austauschen lassen. So bleiben die Böden möglichst frei. Die Decken sind mit schallabsorbierendem Material ausgeführt und in Folie eingeschweißt, weil orthopädische Eingriffe zusätzliche Dezibel verursachen. Bei acht bis zehn Operationen am Tag muss komfortables Arbeiten möglich bleiben.“

OP-Saal in der Ausbauphase. Auf dem Boden stehen einige modulare Flex-Schubladen.

Druckunterschiede

Im OP-Komplex und in der ZSVA gilt eine abgestufte Druckhierarchie. Im Aufbereitungsflur herrscht ein Überdruck von 40 Pa, in den OP-Sälen, den reinen Bereichen der ZSVA und dem Sterillager für Implantate und chirurgische Instrumente ein Überdruck von 30 Pa, im Flur von 20 Pa und in der Holding, im Aufwachbereich, in den Wasch- und Umkleideräumen sowie im unreinen Bereich der ZSVA von 10 Pa. „Auch die große Personalkantine und die Umkleiden unterliegen dem Reinraumregime“, ergänzt Geradts. „Dadurch müssen die Mitarbeitenden ihre Kleidung nicht jedes Mal wechseln, wenn sie sich im OP-Komplex bewegen.“ In der ZSVA führt der Prozess vom unreinen zum reinen Bereich. Knop: „Auch diese Räume sind nach ISO 7 klassifiziert. Der Ablauf führt über die Vorspülung, die Ultraschall-Vorreinigung und die Waschmaschinen zum Trocknen, anschließend werden die Sets in Körben verpackt und sterilisiert, bevor sie ins Sterillager kommen.“

Alle Fachbereiche

Die gebäudetechnischen Anlagen der neuen Bergman-Klinik wurden von De Groot Installatietechniek geplant und ausgeführt. Projektmanager Elektrotechnik Angelo Stoové: „Ein großartiges Projekt, bei dem nahezu alle elektrotechnischen Fachbereiche zum Einsatz kamen: Starkstrom, Mittelspannung, Blitzschutz, Daten, Einbruchschutz, Kameras, Brandmeldeanlage, medizinische Erdung, Musik, Zutrittskontrolle, Gegensprechanlage, Alarmierung, stiller Alarm, Schwesternruf, Beleuchtung mit Lichtsteuerung, Sicherheits- und Fluchtwegbeleuchtung, Sonnenschutz, eine USV-Notstromversorgung, 203 Solarmodule auf den Dächern und Ladestationen für Autos auf dem Gelände. Die Stromversorgung des Gebäudes erfolgt elektrotechnisch über eine neue eigene Transformatorenstation mit 2.000 kVA auf dem Gelände. Sowohl der OP-Komplex als auch der übrige Klinikbereich verfügen über einen eigenen Leistungsschalter mit 1.600 A.“ Für den Neubau mit dem OP-Komplex hat die De Groot Installatiegroep mit Interflow eine klare Schnittstellenabgrenzung vereinbart. „Anlagenteile wie Brandmeldung, Alarmierung, Sicherheitstechnik und Kommunikation lassen sich nicht aufteilen. Daher hat Interflow die Rohre, Kabeltrassen, Unterputzdosen und Stromversorgungen für die De Groot Installatiegroep ausgeführt.“

Bei der Planung der raumlufttechnischen Anlagen setzte man auf bewährte, energieeffiziente Systeme. Projektmanager für Gebäudetechnik Klaas Noorlander: „Die Bauteile 2 und 3 sind mit großen Lüftungsgeräten mit Wärmerädern und CO₂-gesteuerten VAV-Boxen ausgestattet. In jedem Raum wurde eine VRF-Einheit zum Heizen und Kühlen installiert. Auf den Dächern dieser Bauteile wurden dreizehn Wärmepumpen aufgestellt. Man kann durchaus sagen, dass es sich hier um ein nahezu vollwertiges Krankenhaus handelt. Mit Patientenzimmern und der CSA ist es wirklich ein 24/7-Betrieb. Dass man die Anlagen dafür mit vergleichsweise großen Gestaltungsspielräumen planen kann, ist ein enormer Pluspunkt. Das hat mit Vertrauen zu tun, das wir in früheren Kooperationen aufbauen konnten.“

Visualisierung eines Patientenzimmers.

Vertrauen

Auch die übrigen Mitglieder des Bauteams bewerten die Zusammenarbeit durchweg positiv. Knop: „Als Bauüberwachung haben wir gesagt: Wir arbeiten mit Partnern zusammen, denen wir vertrauen, die Risiken mittragen und denen wir deshalb Freiräume geben können. Das hat sich hier ausgezahlt.“ Van der Most: „Goossen Te Pas hat mit Wessels Zeist unter dem Dach von VolkerWessels die Kräfte gebündelt. In diesem Bauteam konnten wir die Erfahrungen aus früheren Kooperationen für Bergman und Activ nutzen, um den Bauprozess noch effizienter zu gestalten. Natürlich gibt es zwischendurch Reibungen, aber ich bin sehr stolz darauf, wie wir hier durch eine ehrliche und transparente Zusammenarbeit das beste Ergebnis erzielt haben. Dieses Team würde ich direkt für das nächste Projekt wieder zusammenstellen.“ Auch Geradts ist mit dem Ablauf sehr zufrieden. „Activ kennt den Endnutzer sehr gut und traut sich, Entscheidungen zu treffen. Mit Entschlossenheit kann man schnell reagieren, vom Entwurf bis zur endgültigen Übergabe.“ Noorlander abschließend: „Dieses Projekt hatte kein unbegrenztes Budget und trotzdem ist eine schöne Klinik von hoher Qualität entstanden. Ein hervorragendes Teamergebnis.“
